Nexans начала укладку кабеля Celtic Interconnector на побережье Франции

Французская компания Nexans завершила первую операцию по протяжке кабеля на французском участке линии Celtic Interconnector. Этот проект станет первым прямым электрическим соединением между Ирландией и континентальной частью Европы. Работы на побережье Франции начались вслед за аналогичным этапом, ранее реализованным в Ирландии.

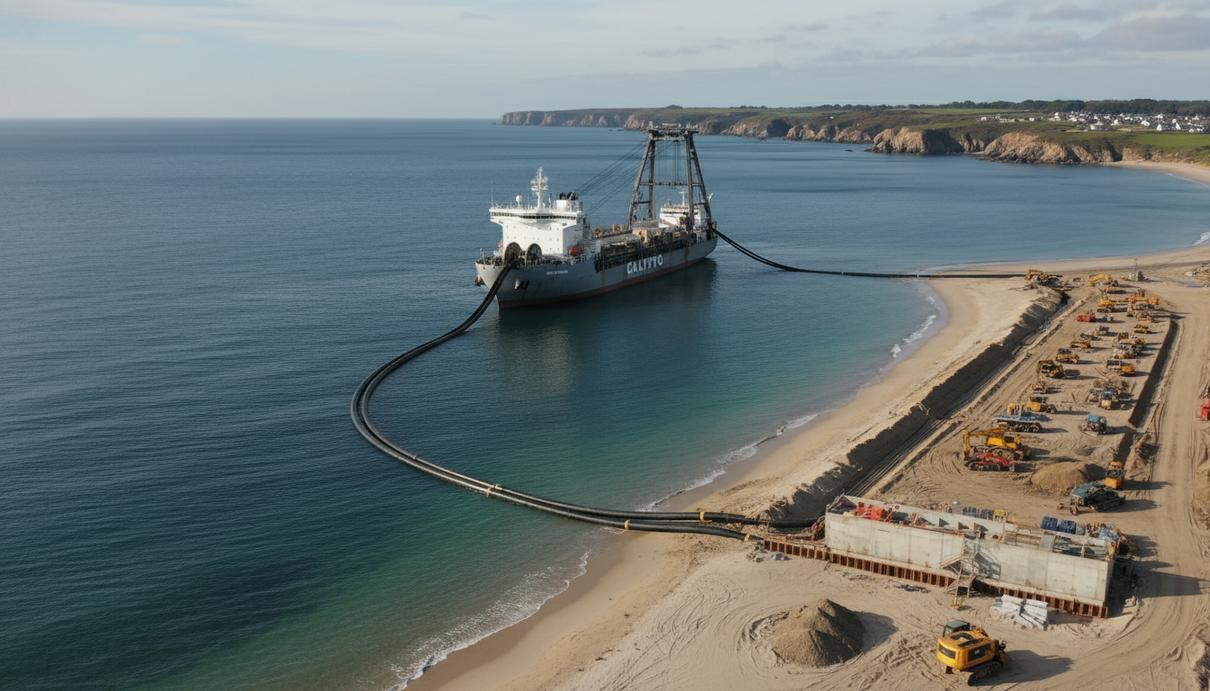

Кабелеукладочное судно Calypso у берега Франции и процесс прокладки силового кабеля на побережье

Проект Celtic Interconnector реализуется совместно операторами систем передачи электроэнергии Франции и Ирландии – компаниями RTE и EirGrid. Магистраль протяженностью около 575 километров соединит коммуну Ла-Мартир в Бретани с восточной частью ирландского графства Корк. Общая мощность линии составит 700 МВт, что позволит обеспечить электроэнергией примерно 450 тысяч домохозяйств.

Техническая конфигурация проекта основана на технологии высокого напряжения постоянного тока напряжением 320 кВ. Система включает около 500 километров подводного кабеля, а также сухопутные участки: 40 километров во Франции и 35 километров в Ирландии. Дополнительно предусмотрено десятиметровое соединение переменного тока мощностью 400 кВ для интеграции в ирландскую энергосистему.

Морская фаза укладки кабеля началась летом 2025 года у побережья Ирландии в районе Клейкасла. Nexans отвечает за проектирование, производство и монтаж всей кабельной системы. Высоковольтные кабели были изготовлены в норвежском Халдене с использованием технологии изоляции из сшитого полиэтилена, наземные кабели – в бельгийском Шарлеруа, а комплектующие – в швейцарском Кортайо. Для текущих работ на побережье использовалось специализированное кабельное судно Calypso.

Параллельно компании Siemens Energy и NGE завершили строительство преобразовательной подстанции Ар-Мерзер во Франции. Объект предназначен для конвертации постоянного тока, поступающего по подводному кабелю, в переменный ток для французской сети и наоборот. По оценке RTE, проект имеет стратегическое значение для укрепления энергетической безопасности и интеграции возобновляемых источников энергии в европейскую систему.

Основные строительные работы планируется завершить в мае, подача напряжения намечена на июнь. Объект будет полностью введен в эксплуатацию к 2028 году. Проект реализуется при поддержке Европейского союза и агентства CINEA в рамках программы по повышению энергетического суверенитета региона.
